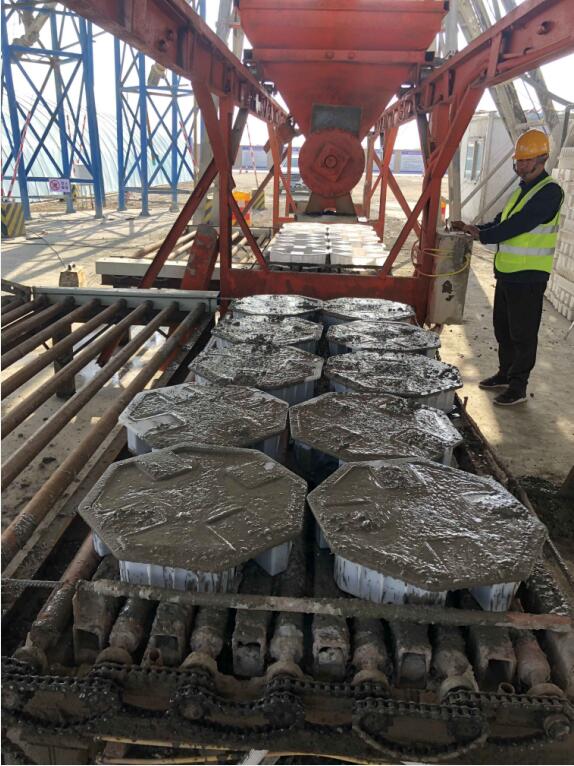

根據總體施工進度安排,國道 338 線項目部于 4 月 1 日開始 小型構件場臨時工程建設,歷時 22 天,4 月 21 日完成預制場所 有臨時建設措施并具備施工生產條件。為了按期、優效完成首批 小構件,項目部根據施工特點制定出詳細的小構件試預制方案, 多次組織項目部各部門、現場施工人員進行培訓和交底。4 月 22 日 10 時 45 分,小型預制構件順利完成首次試預制任務。
